1. 검토사항
1) 최초 설계도면에 특수공법이 있는지 확인해라.
2) 설계도면 중 입면과 철골골격도를 비교해 개구부에 보강 형강누락 부분의 유무를 확인하고 업체에 수정 또는 추가 시공을 요청해라.
3) 판넬, 강판이 시공되는 경우 설치방향(수직, 수평)과 철골골격도의 방향이 맞는지 확인해라. 판넬이 수직이면 골격은 수평이다.
2. 앙카시공-앙카의 자재 사양은 도면에 나온다.
1) 앙카시공 방법-주로 콘크리트 타설 때 동시 시공하는 매입법과 증축 등으로 기존의 콘크리트 기초가 있는 경우는 케미칼을 이용한 앙카를 시공한다.(학생이 이글을 본다면 교과서 구조일반사항을 참조하면 된다.)
2) 앙카시공 위치
① 앙카자재를 가지고 오면 길이와 지름, 형태를 확인해야 한다.
② 현장의 거푸집을 설치하고 나면 도면에 있는 거리를 자로 재서 설치하고 직각은 트렌싯을 이용해서 직각을 만들어서 시공하면 된다.
③ 앙카를 시공할 때 건드려도 움직이지 않고 철저히 용접하게 하고 앙카가 2개 또는 그 이상일 때 앙카와 바로 옆의 앙카의 거리가 잘 유지되게 앙카틀을 제작해오면 좋다.
3) 앙카시공 확인
① 검측은 설치 후 처음에는 육안으로 다음으로 업체에서 설치한 실을 재검측하면 된다.
② 도면에 앙카무리간의 간격이 일정한 부분은 2군데 정도 확인하면 되지만 치수가 다른 곳은 몇 개가 되더라도 확인해야 한다.
③ 검측하러 다니면서 앙카 설치 중 건드려져서 옆으로 누운게 없는지, 작업자들이 실수로도 눕게 설치한게 없는지 확인한다.
④ 앙카의 여유 나사산은 콘크리트면 위로 더블너트+30mm이상되게 남았는지 확인한다.
⑤ 여유 나사산에 콘크리트 오염방지를 위해 보양을 했는지 확인한다.

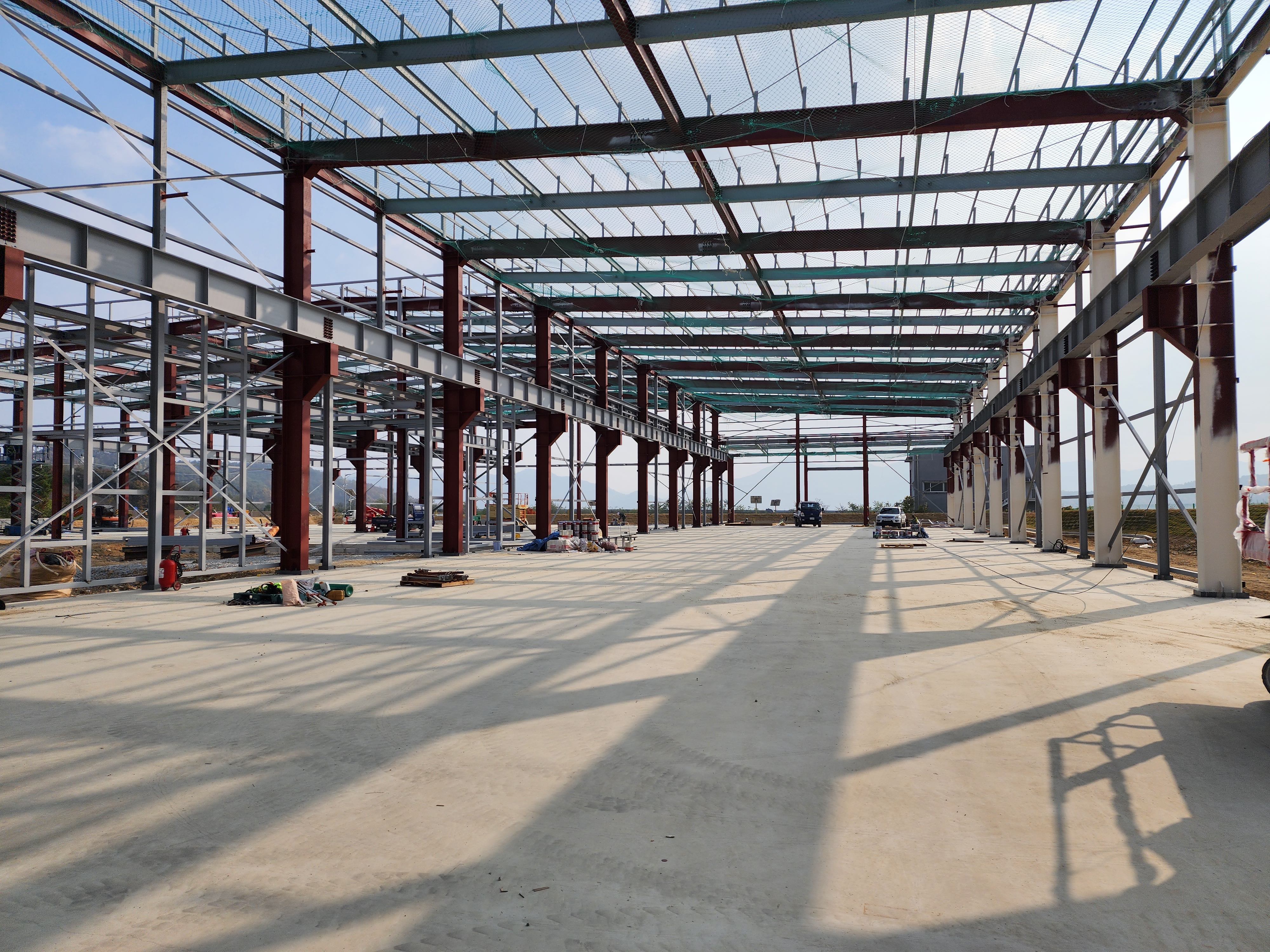

2. 철골설치
1) 준비작업
① 업체가 선정되면 업체에서 최초 설계를 준하여 샵을 그린다. 그 샵이 현장에 적합한지 확인해야 한다.
② 앙카위치와 시공상태를 다시 확인하고 나사산이 오염되었으면 청소도 해야 한다.
③ 철골 설치는 장비와의 싸움이다. 설치할 장비를 선정해라.
예) 100개 부재 중 90개는 50ton 크레인으로 처리하고 나머지 10개를 300ton으로 든다. 이럴 경우 업체와 상의해라. 계약을 해서 모든 방안이 업체에 있다면 나머지는 업체에서 협의를 할 것이다.
④ 업체에 장비사양과 장비작업 위치를 달라고 해라. 그리고 그 위치에 지반, 최고무거운 것의 무게, 붐의 거리 등을 확인해라. 지반상태는 꼭 확인해라.
⑤ 자재 반입 계획을 세워라. 현장은 좁은데 업체 편의상 현장에 너무 많은 자재를 넣으면 안전통로가 확보되기 어렵고 그러면 사고난다.
⑥ 도장은 어디까지 해서 반입할 것인지 확인하는데 추천하는 것은 녹막이 페인트까지 이다.
⑦ 생명줄 설치가 계약서상에 원청에 있는지 업체에 있는지 확인해라. 안전이 최고다!
2) 설치
① 기둥, 보, 잔여 부속 설치 순서다. 장비는 무게나 거리를 여유있게 주문해라.
② 기둥이 반입이 되면 보와 접합부 형태 제작이 도면과 같은지 확인해라. 접합부의 위치가 맞는지 확인해라.
③ 조립시는 그냥 인양하지말고 항상 인양고리를 사용하고 샤클은 변형이 없는지 인양무게에 문제없는지 확인해라
④ 보조립전 업체와 볼트 체결을 어떻게 할 것인지 협의해라. 생명줄을 이용해서 작업자분이이동하면서 작업할 것인지 렌탈로 조립할 것인지이다.
⑤ 보를 가조립에서 본조립까지 하고 나면 각 코너를 트렌싯이나 레이져 레벨기로 수직도 검측을 해야 한다. 트렌싯을 추천한다.
⑥ 브레싱까지 시공하고 나면 기둥하부에 무수축 시공을 하는데 높이는 칼람 베이스플레이트보다 조금 낮추는게 낫다.
⑦ 마지막 공정은 도장인데 도장은 초반에 언급했듯이 공장에서 녹막이만하고 현장에서는 에어건으로 상도를 하는 것을 추천한다. 상도까지 공장에서 시공하고 오면 현장 시공 중 손상되어서 그 부위만 부분 보수하면 이색나서 보기 싫어진다.
⑧ 도장까지 완료하고 나면 기둥하부의 더블너트 부분에 일직선을 그어야 한다. 이유는 너트가 풀렸는지 확인하기 위해서다.
